航油大廈外墻瓷磚局部維修翻新整體施工流程:
1——現場成品保護及安全防護搭設
2——搭設吊籃及腳手架
3——外墻瓷磚空鼓開裂檢查做標記
4——空鼓開裂外墻瓷磚剔除
5——瓷磚剔除后基層處理涂刷界面劑
6——中核LEAC防水處理施工
7——保溫顆粒砂漿找平
8——瓷磚恢復
9——清理驗收
2019年10月13日下午公司修繕維修工程部接到電話,中國航油集團總部辦公大樓外墻瓷磚脫落,危險系數非常高,集團領導希望最快解決,降低風險。
博贏建筑工程部于14日上午到達航油大廈現場實地勘察,北立面南立面有瓷磚脫落,通過現場勘察了解,發現該建筑外墻裝飾屬于早年外墻瓷磚粘貼施工工藝,水泥砂漿粘接厚度非常大,外墻裝飾自身非常重,一旦產生開裂、空鼓、受冬季季風影響就會產生外墻瓷磚脫落。

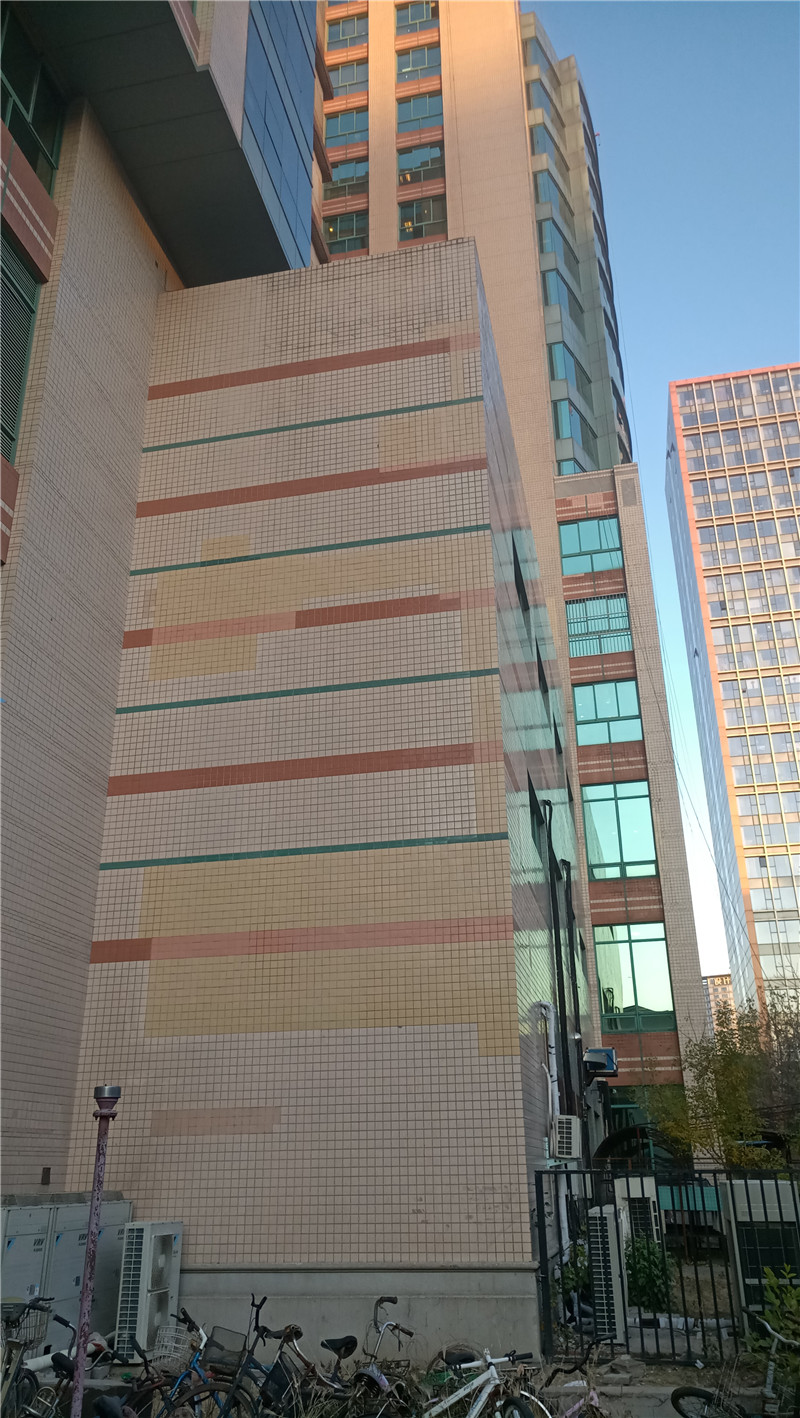

航油大廈總部辦公大樓
航油大廈外墻瓷磚維修準備工作:
14日下午,公司工程部、技術部根據現場問題和實際情況,進行了可行性施工方案確定,航油集團辦公大廈正常辦公,要做好文明施工、綠色施工、并把公司維修部最有經驗的工程師徐飛、在外地調回北京負責中國航油大廈外墻瓷磚維修項目。
15日上午公司把外墻瓷磚維修施工方案及報價,上報給中國航油大廈工程部,同日下午接到航油大廈回復,此方案可行,報價合理,明天簽合同盡快施工吧,(特事特辦合同審批流程一天走完)。
16日下午博贏建筑簽訂中航油大廈外墻瓷磚維修合同,公司采購部根據中航油大廈提供的外墻瓷磚樣品,定制采購了一批95*95不同顏色的小方磚。
航油大廈外墻瓷磚維修進場施工:
17日博贏外墻維修施工隊伍在徐飛工程師的帶領下,來到中國航油大廈辦公樓前,看到500強企業,也是中國央企老大哥,中國航油四個大字,還是有點震撼,這也是博贏建筑首次與航油總部合作。
航油大廈外墻瓷磚維修施工步驟流程:
施工準備→安全防護搭設→施工吊籃搭設→外墻空鼓開裂檢查→外墻空鼓瓷磚剔除→剔除基層處理→涂刷界面劑→恢復粘貼外墻瓷磚。

外墻瓷磚維修吊籃安裝
施工第一步搭設安全通道,做好人員安全防護,安全通道采用鋼管架,頂部采用雙層竹膠板,鋼管固定,側面維護安全綠網。

施工第二步搭設吊籃、做好屋面防水保護,吊籃搭設固定下方鋪設竹膠板防護屋面防水。
搭設吊籃的屋面防水成品保護
外墻瓷磚翻新維修巨大挑戰:
航油大廈有幾處無法搭設吊籃,又不能搭設鋼管架,只能采用蜘蛛人下繩施工,蜘蛛人下繩粘磚局部零星小塊粘貼沒問題,大面積粘貼外墻磚的難度比較大,粘磚講究的是磚縫要統一對齊,平整度要平齊,粘磚要講究從下往上粘貼,而蜘蛛人下繩是從上往下施工,而不能上升,最關鍵的是粘外墻磚的師傅普遍不會下繩施工,這個項目好在找到博贏建筑、我們公司在外墻整體翻新維修改造中都有豐富的施工經驗,針對外墻瓷磚翻新幾年前就專門培養了會下繩的自有工人師傅。

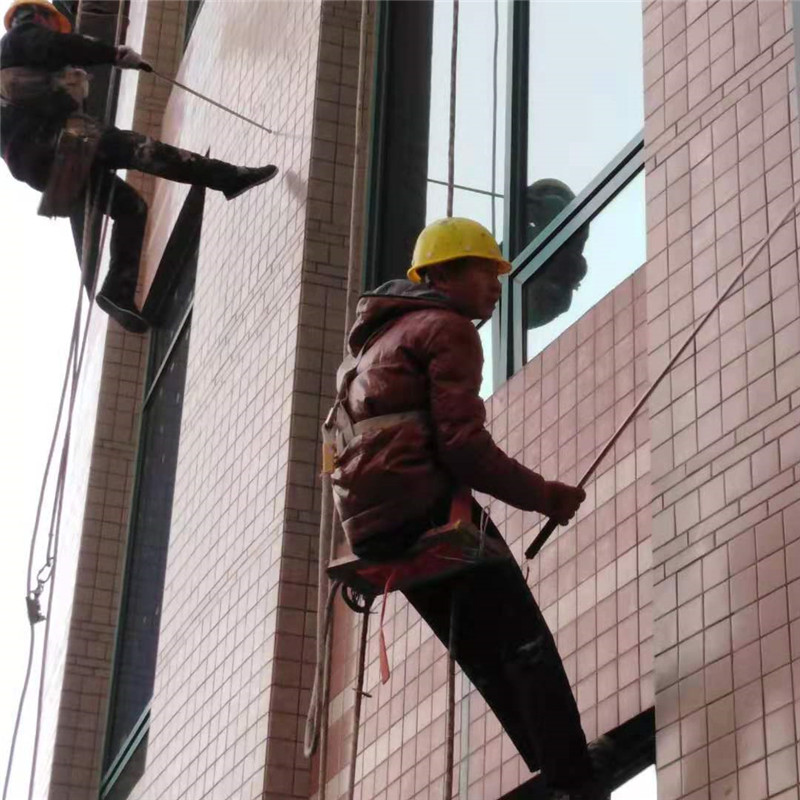

外墻瓷磚空鼓檢查(蜘蛛人下繩)

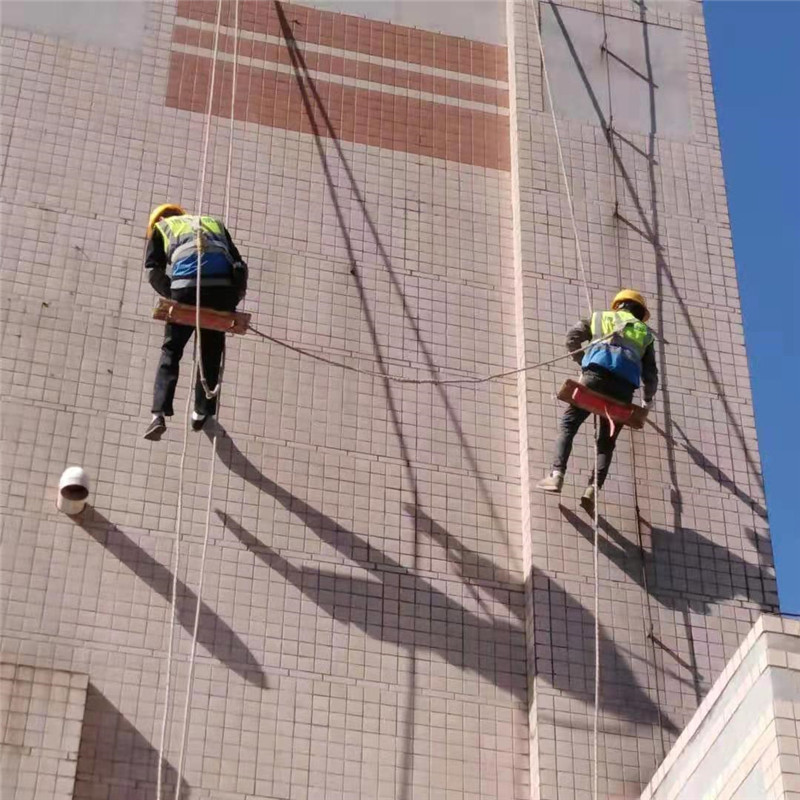

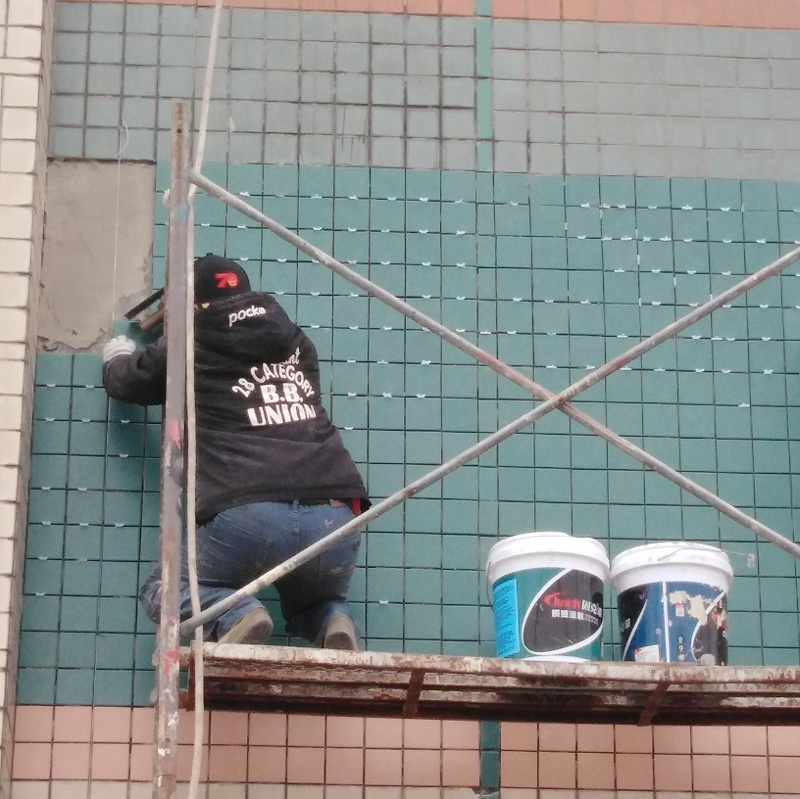

第一步確定外墻瓷磚空鼓部位及數量,吊籃施工前檢查吊籃安全,下方拉設警戒線,專人看護,工人師傅用專業檢查瓷磚空鼓工具長臂銅錘、敲擊檢查,發現空鼓部位用記號筆做筆記圈出記下,用了4天時間、全部檢查完畢,最早目測40平米左右,最后排查完發現約180平米左右。
專業的敲擊聽聲法—檢查外墻瓷磚空鼓
剔除空鼓瓷磚:吊籃施工剔除外墻瓷磚相對來說簡單點,為了防止剔除瓷磚時順著墻面下落傷人傷物,吊籃上面定制了斜坡板,剔除的的瓷磚順落到吊籃中,蜘蛛人施工剔除瓷磚時,下方鋪設竹膠板,拉設警戒線,每次一塊一塊剔除防止下落傷人傷物,工作難度比較大,施工進度比較緩慢,每天施工人數平均16人,剔除外墻瓷磚用時17天,施工過程中得到中航油領導好評—博贏建筑顧大局、識大體,有責任、合理安排施工,非常好。
吊籃排查外墻瓷磚空鼓
剔除完瓷磚已進入11月,公司領導特別叮囑指導,一定要在冬施前完成航油大廈外墻瓷磚局部維修工作。
雖說這個項目比較小,但施工環境有限,又加上接近冬施,所以在施工中比較注重工期,結合天氣情況,拋開大風天氣不能施工,合理安排施工隊伍,爭取25號之前完成。

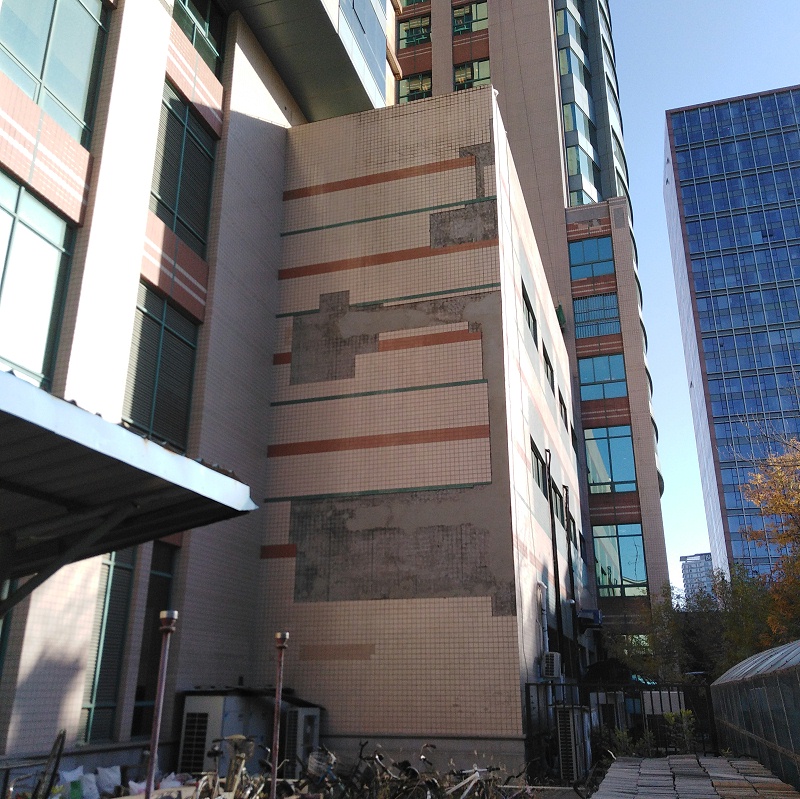

空鼓瓷磚剔除后的外墻墻面

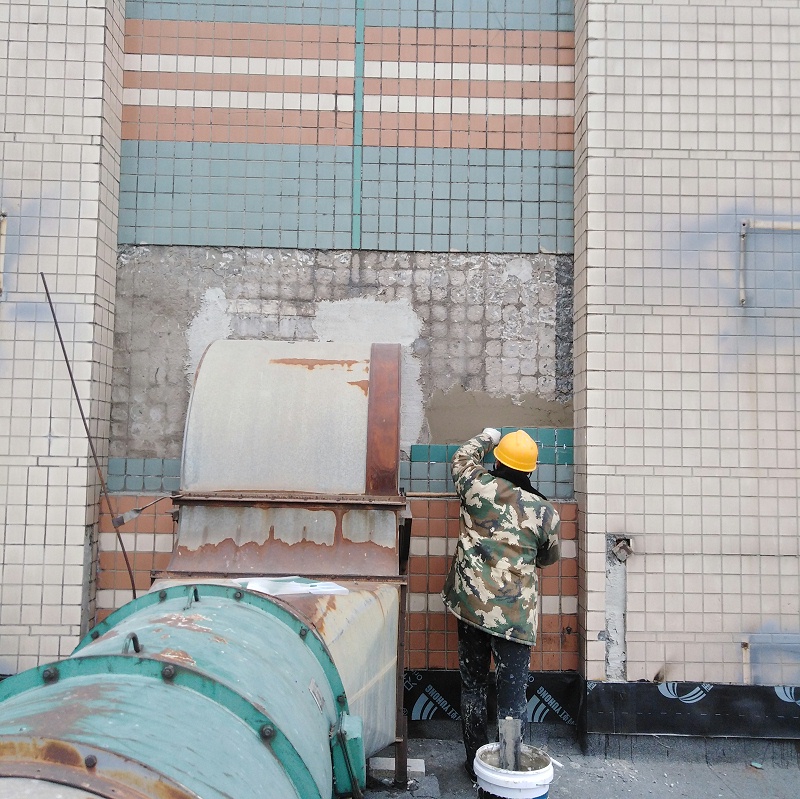

腳手架施工粘貼修復外墻瓷磚

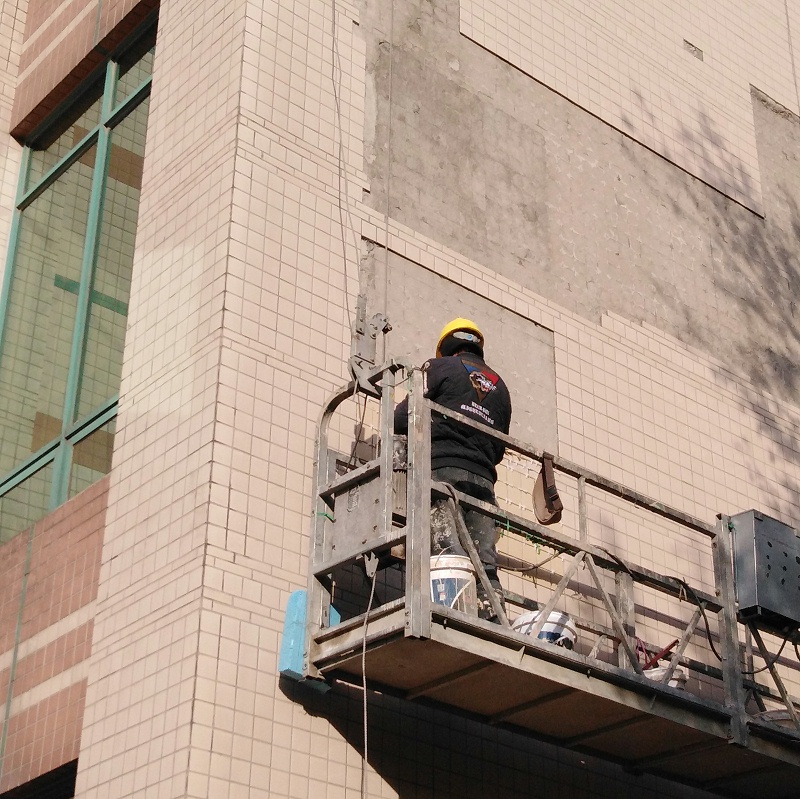

局部修復外墻脫落瓷磚
接下來清理拆除后的基層并涂刷混凝土界面劑,增加基層強度和粘接力,開始修復粘貼瓷磚,瓷磚共有兩種規格,三種顏色,進入十一月十五號后夜間溫度已降到零下,下午施工時間只能到三點半和四點之間,留出兩個小時的砂漿凝固時間,每天根據第二天粘接情況,確定在17日粘接砂漿中加入防凍劑,防止夜間溫度太低影響砂漿凝固,加入防凍劑后,第二天粘接和凝固效果非常好,粘貼后的瓷磚第二天勾縫效果也非常理想,終于在爭分奪秒中按時完成了航油大廈外墻瓷磚翻新維修工作。
施工完成后的照片
博贏建筑專注于建筑外墻裝飾裝修,是一家為客戶提供設計、采購、施工一站式解決方案的公司。公司為別墅、會所、住宅樓、寫字樓,和其他一些大型建筑的外墻,提供整體設計、施工服務以及外墻翻新維修服務;同時提供外墻瓷磚維修、外墻瓷磚翻新涂料、鋁板、石材、屋面瓦、防水等專項工程的設計安裝服務。
